プロジェクトマネージャ暗記無料で始める

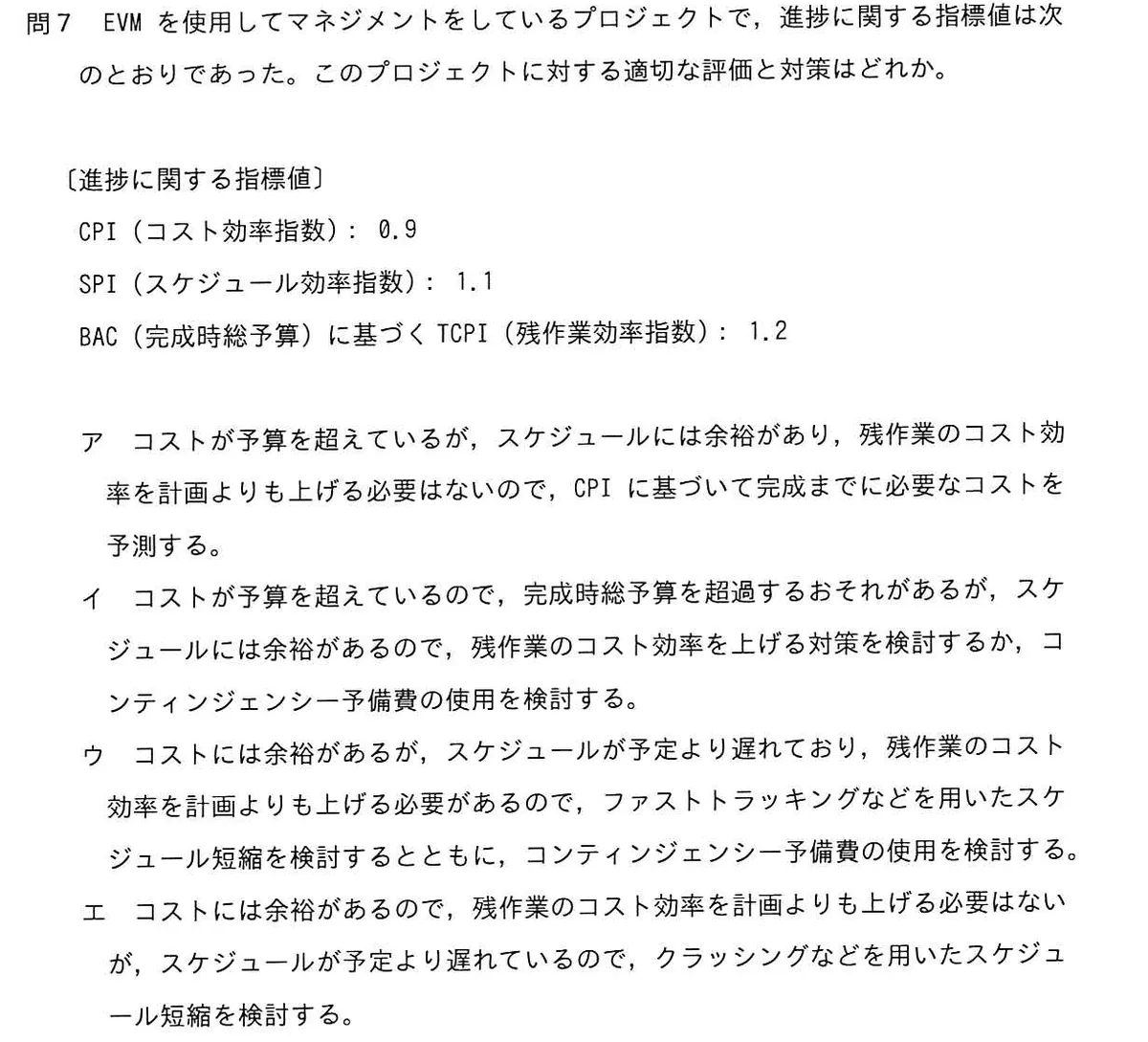

EVMを使用してマネジメントをしているプロジェクトで、進捗に関する指標値は次のとおりであった。このプロジェクトに対する適切な評価と対策はどれか。 〔進捗に関する指標値〕 CPI(コスト効率指数):0.9 SPI(スケジュール効率指数):1.1 BAC(完成時総予算)に基づくTCPI(残作業効率指数):1.2

頻出プロジェクトマネージャ試験/2022年度 秋期 午前Ⅱ 問7/コストマネジメント / EVM

選択肢

正解と解説

正解:イ コストが予算を超えているので,完成時総予算を超過するおそれがあるが,スケジュールには余裕があるので,残作業のコスト効率を上げる対策を検討するか,コンティンジェンシー予備費の使用を検討する。

CPIが1未満の0.9であることは、投入したコストに見合う出来高が得られておらず予算超過の傾向にあることを示す。一方SPIが1を超える1.1なので進捗自体は計画より先行している。さらにTCPIが1.2と1を上回るのは、残作業を当初予算内に収めるには従来より高いコスト効率が必要ということなので、効率改善策を打つかコンティンジェンシー予備費の使用を検討することになる。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:令和4年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問7(IPA)原本の紙面を見る(IPA 問題冊子より)

この問題に出た用語

同じ分野の他の問題

最終更新:2026-10-06/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
