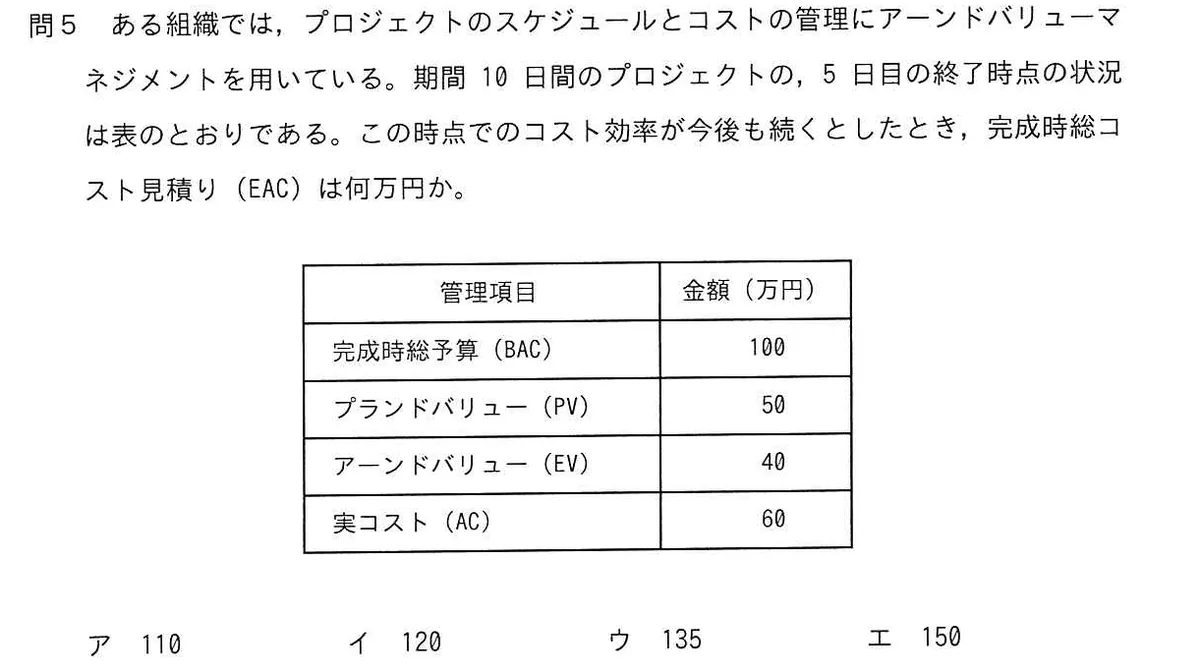

ある組織では、プロジェクトのスケジュールとコストの管理にアーンドバリューマネジメントを用いている。期間10日間のプロジェクトの、5日目の終了時点の状況は表のとおりである。この時点でのコスト効率が今後も続くとしたとき、完成時総コスト見積り(EAC)は何万円か。

頻出プロジェクトマネージャ試験/2023年度 秋期 午前Ⅱ 問5/コストマネジメント / EVM

管理項目金額(万円)
完成時総予算(BAC)100
プランドバリュー(PV)50
アーンドバリュー(EV)40
実コスト(AC)60

選択肢

正解と解説

正解:エ 150

現在のコスト効率が今後も続く前提での完成時総コスト見積りは、EAC=BAC÷CPIで求める。CPIはEV÷AC=40÷60=約0.67なので、EAC=100÷(40/60)=150万円となる。EVよりACが大きい、つまり出来高に対して実費が超過している状態なので、EACはBACの100万円を上回る。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:令和5年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問5(IPA)原本の紙面を見る(IPA 問題冊子より)
