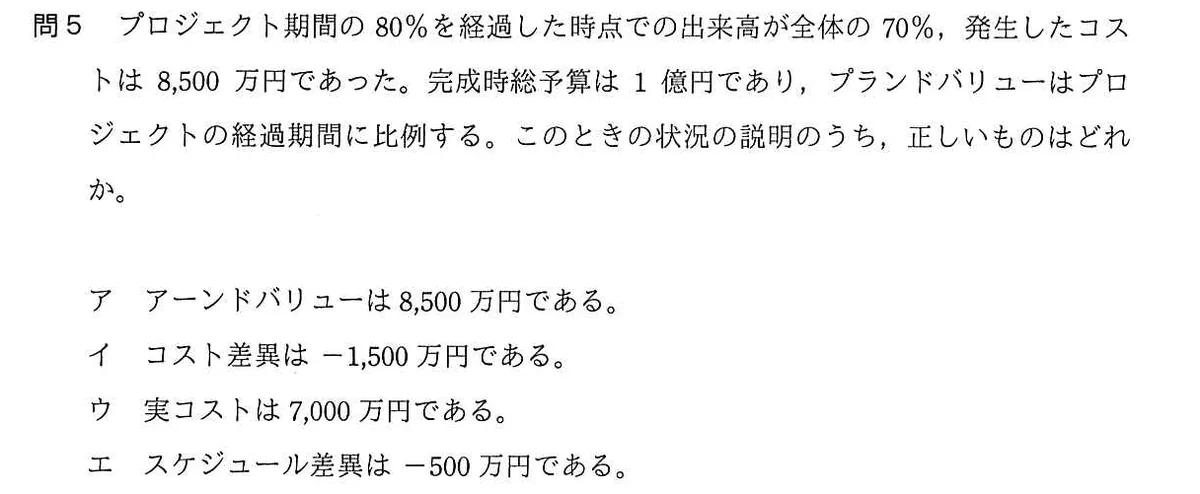

プロジェクト期間の80%を経過した時点での出来高が全体の70%、発生したコストは8,500万円であった。完成時総予算は1億円であり、プランドバリューはプロジェクトの経過期間に比例する。このときの状況の説明のうち、正しいものはどれか。

頻出プロジェクトマネージャ試験/2020年度 10月試験 午前Ⅱ 問5/コストマネジメント / EVM

選択肢

正解と解説

正解:イ コスト差異は-1,500万円である。

完成時総予算1億円に対し、期間の80%が経過した時点のプランドバリューは8,000万円、出来高70%に相当するアーンドバリューは7,000万円、実コストは8,500万円である。コスト差異はEV−ACなので7,000−8,500=−1,500万円となり、予算超過を示す。スケジュール差異はEV−PVで7,000−8,000=−1,000万円であり、遅延している。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:令和2年度 10月試験 プロジェクトマネージャ試験 午前Ⅱ 問5(IPA)原本の紙面を見る(IPA 問題冊子より)
