EVMを採用しているプロジェクトにおける,ある時点のCPIが1.0を下回っていた場合の対処として,適切なものはどれか。

頻出プロジェクトマネージャ試験/2017年度 春期 午前Ⅱ 問12/コストマネジメント / EVM

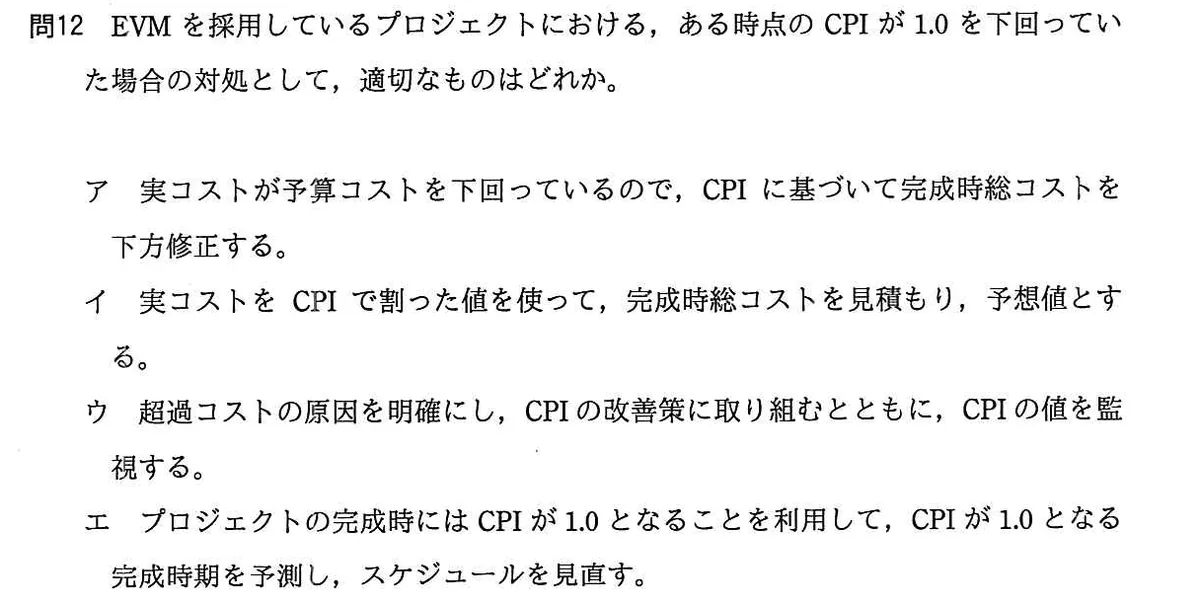

選択肢

正解と解説

正解:ウ 超過コストの原因を明確にし,CPIの改善策に取り組むとともに,CPIの値を監視する。

CPI(コスト効率指数)はEV÷ACで、1.0を下回るのは出来高に対して実コストが多くかかっている、すなわちコストが超過している状態である。この場合は原因を突き止めて改善策を講じ、その後もCPIを監視して効果を確かめるのが適切な対応となる。指標の悪化を計画側の数値合わせで処理してはならない。
