プロジェクトマネージャ暗記無料で始める

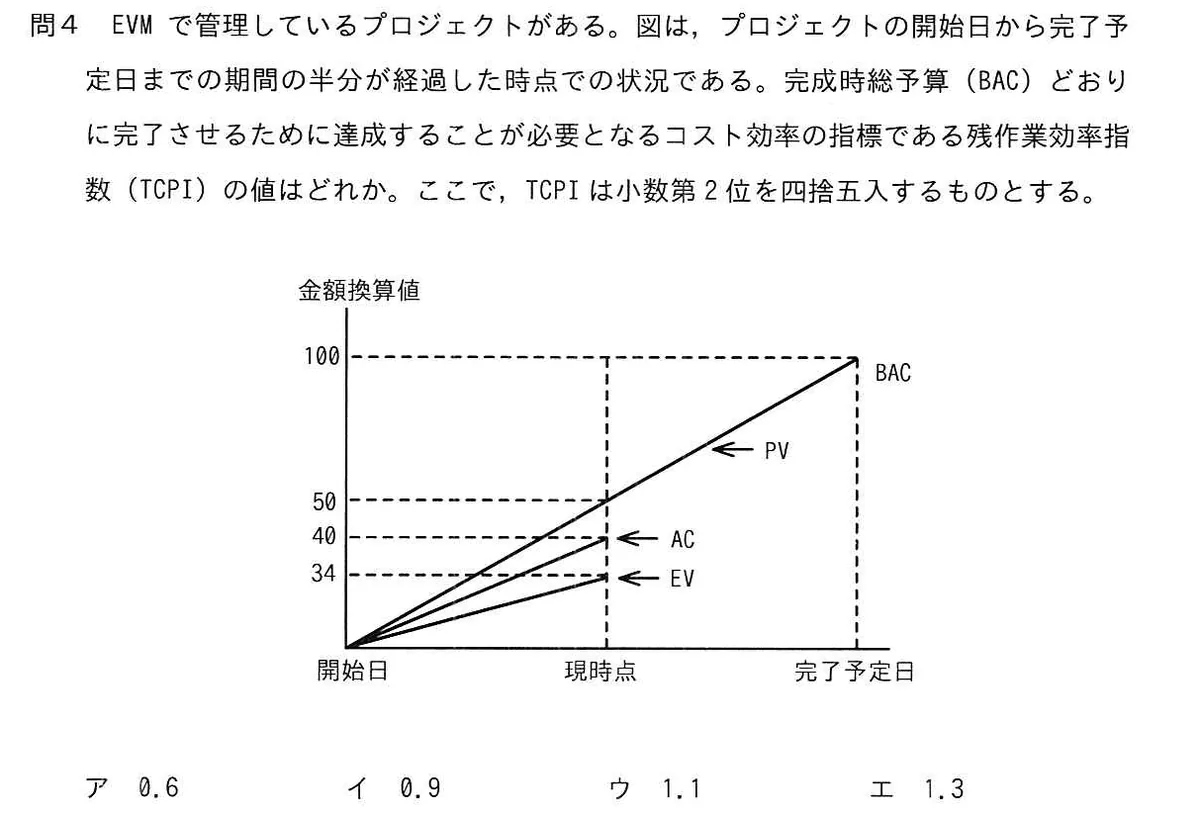

EVMで管理しているプロジェクトがある。図は、プロジェクトの開始日から完了予定日までの期間の半分が経過した時点での状況である。完成時総予算(BAC)どおりに完了させるために達成することが必要となるコスト効率の指標である残作業効率指数(TCPI)の値はどれか。ここで、TCPIは小数第2位を四捨五入するものとする。

頻出プロジェクトマネージャ試験/2024年度 秋期 午前Ⅱ 問4/コストマネジメント / EVM

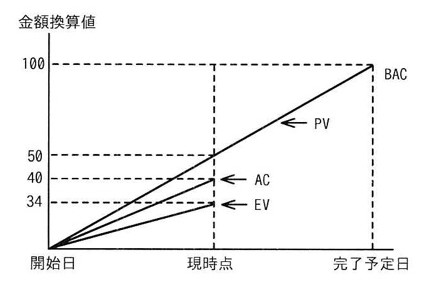

縦軸「金額換算値」、横軸「開始日→現時点→完了予定日」の折れ線グラフ。開始日から完了予定日にかけてBAC(完成時総予算)が100まで直線的に上昇。PVも現時点で50に達し、そのままBACに合流するよう完了予定日で100に到達。ACは現時点で40。EVは現時点で34。
縦軸「金額換算値」、横軸「開始日→現時点→完了予定日」の折れ線グラフ。開始日から完了予定日にかけてBAC(完成時総予算)が100まで直線的に上昇。PVも現時点で50に達し、そのままBACに合流するよう完了予定日で100に到達。ACは現時点で40。EVは現時点で34。

選択肢

正解と解説

正解:ウ 1.1

TCPIは、残りの予算で残作業を終えるために今後必要となるコスト効率を表し、BAC達成を前提とする場合は(BAC−EV)÷(BAC−AC)で求める。図から現時点でEVは34、ACは40、BACは100なので、(100−34)÷(100−40)=66÷60=1.1となる。1を超えるということは、これまでより高い効率で進めなければ予算内に収まらないことを意味する。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:令和6年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問4(IPA)原本の紙面を見る(IPA 問題冊子より)

この問題に出た用語

同じ分野の他の問題

最終更新:2026-10-06/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
