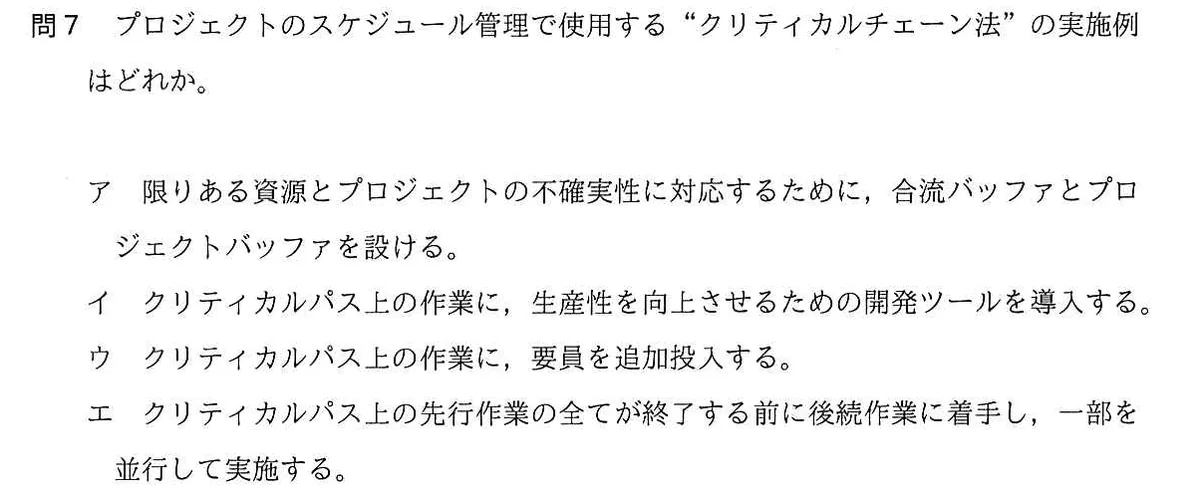

プロジェクトのスケジュール管理で使用する“クリティカルチェーン法”の実施例はどれか。

頻出プロジェクトマネージャ試験/2021年度 秋期 午前Ⅱ 問7/スケジュールマネジメント / 技法

選択肢

正解と解説

正解:ア 限りある資源とプロジェクトの不確実性に対応するために、合流バッファとプロジェクトバッファを設ける。

クリティカルチェーン法は、各作業に個別に潜ませていた安全余裕を取り除き、まとめてバッファとして管理する手法である。全体の納期を守るためチェーンの末尾に置くのがプロジェクトバッファ、非クリティカルな経路が合流する手前に置くのが合流バッファである。資源の制約も同時に考慮する点がクリティカルパス法との違いである。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:令和3年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問7(IPA)原本の紙面を見る(IPA 問題冊子より)
