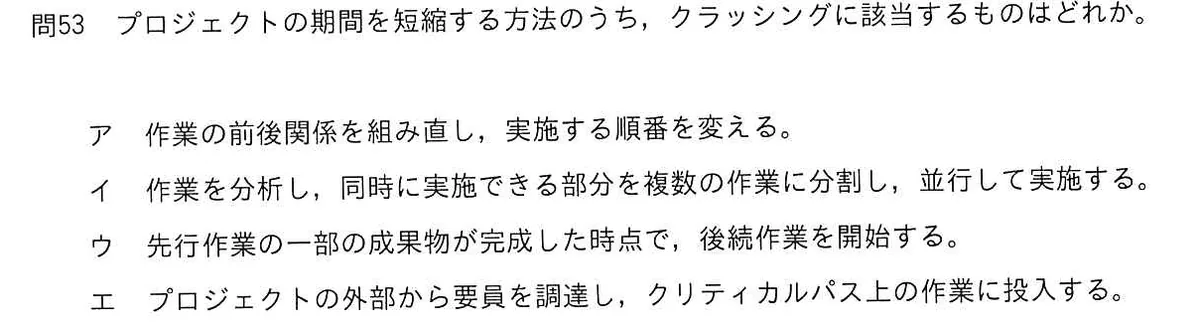

プロジェクトの期間を短縮する方法のうち,クラッシングに該当するものはどれか。

応用情報技術者試験/2025年度 春期 午前 問53/プロジェクトマネジメント / スケジュール管理

選択肢

正解と解説

正解:エ プロジェクトの外部から要員を調達し,クリティカルパス上の作業に投入する。

クラッシングは、要員の追加や残業などの資源投入によって、作業期間そのものを短縮する方法である。効果を出すには全体工期を決めているクリティカルパス上の作業に資源を投入する必要があり、コストは増加する。作業を並行させて期間を詰めるファストトラッキングとは区別される。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:令和7年度 春期 応用情報技術者試験 午前 問53(IPA)原本の紙面を見る(IPA 問題冊子より)

この問題は2回出題されています
