応用情報暗記無料で始める

EVMで管理しているプロジェクトがある。図は、プロジェクトの開始から完了予定までの期間の半分が経過した時点での状況である。コスト効率、スケジュール効率がこのままで推移すると仮定した場合の見通しのうち、適切なものはどれか。

応用情報技術者試験/2024年度 春期 午前 問51/プロジェクトマネジメント / 進捗・コスト管理

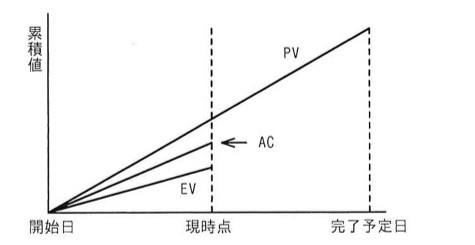

横軸が開始日→現時点→完了予定日の時間軸、縦軸が累積値のグラフ。PV(計画値)の線が開始日から完了予定日まで直線的に増加し最も高い。AC(実コスト)の線は開始日から現時点まで直線的に増加しPVより低い位置で終わる。EV(出来高)の線は開始日から現時点まで直線的に増加しACよりさらに低い位置で終わる。現時点における高さはPV>AC>EVの順。
横軸が開始日→現時点→完了予定日の時間軸、縦軸が累積値のグラフ。PV(計画値)の線が開始日から完了予定日まで直線的に増加し最も高い。AC(実コスト)の線は開始日から現時点まで直線的に増加しPVより低い位置で終わる。EV(出来高)の線は開始日から現時点まで直線的に増加しACよりさらに低い位置で終わる。現時点における高さはPV>AC>EVの順。

選択肢

正解と解説

正解:ア 計画に比べてコストは多くなり、プロジェクトの完了は遅くなる。

EVMでは、実コストACに対して出来高EVが下回るとコスト効率指数CPI=EV/ACが1未満となり、予定より費用がかかっていることを意味する。また計画値PVに対してEVが下回るとスケジュール効率指数SPI=EV/PVが1未満となり、進捗が遅れていることを意味する。図の現時点ではPV>AC>EVなのでCPIもSPIもともに1未満であり、このまま推移すればコストは超過し完了も遅れる。よってアが正解。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

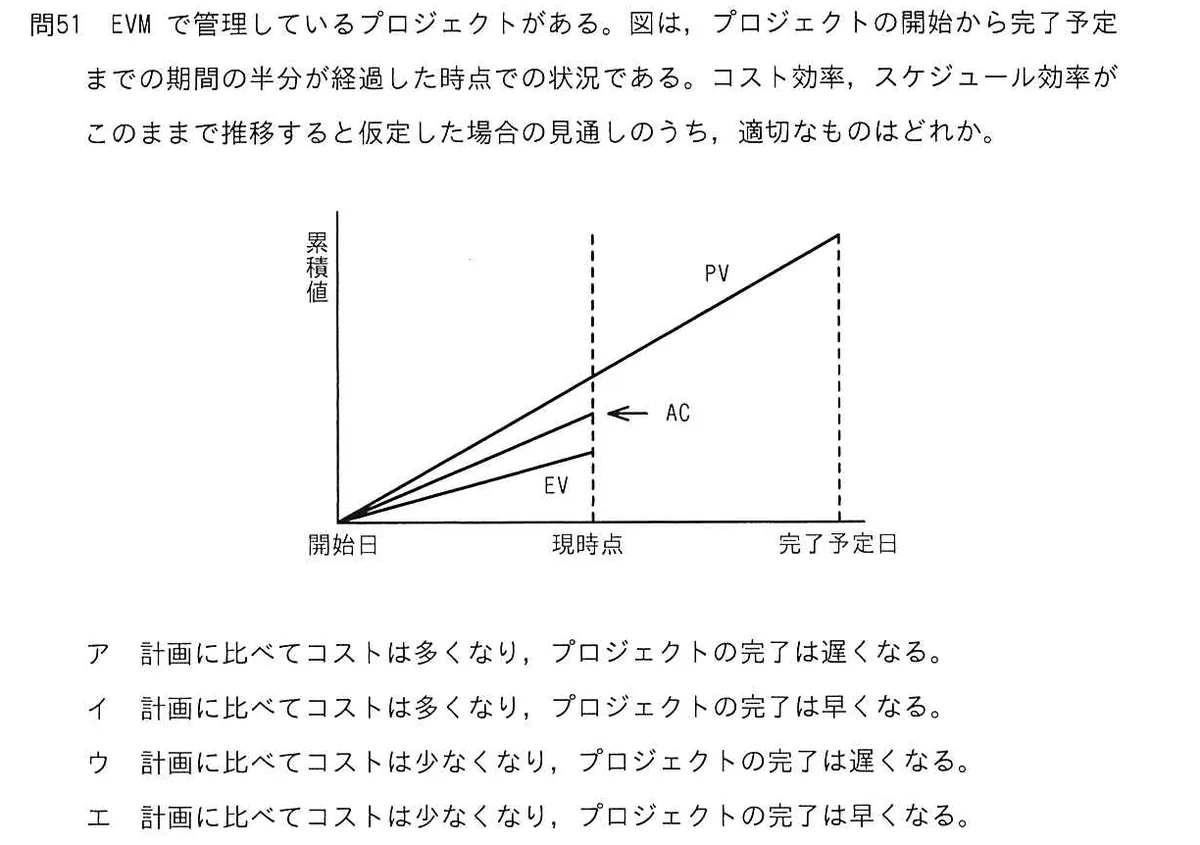

出典:令和6年度 春期 応用情報技術者試験 午前 問51(IPA)原本の紙面を見る(IPA 問題冊子より)

この問題に出た用語

同じ分野の他の問題

最終更新:2026-10-06/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
