〔マネジメント〕Fさんは表の作業全体が最も早く終了する時間を求めた。その時間は何時間か。

ITパスポート/2010年度 秋期 問99/プロジェクトマネジメント / スケジュール管理

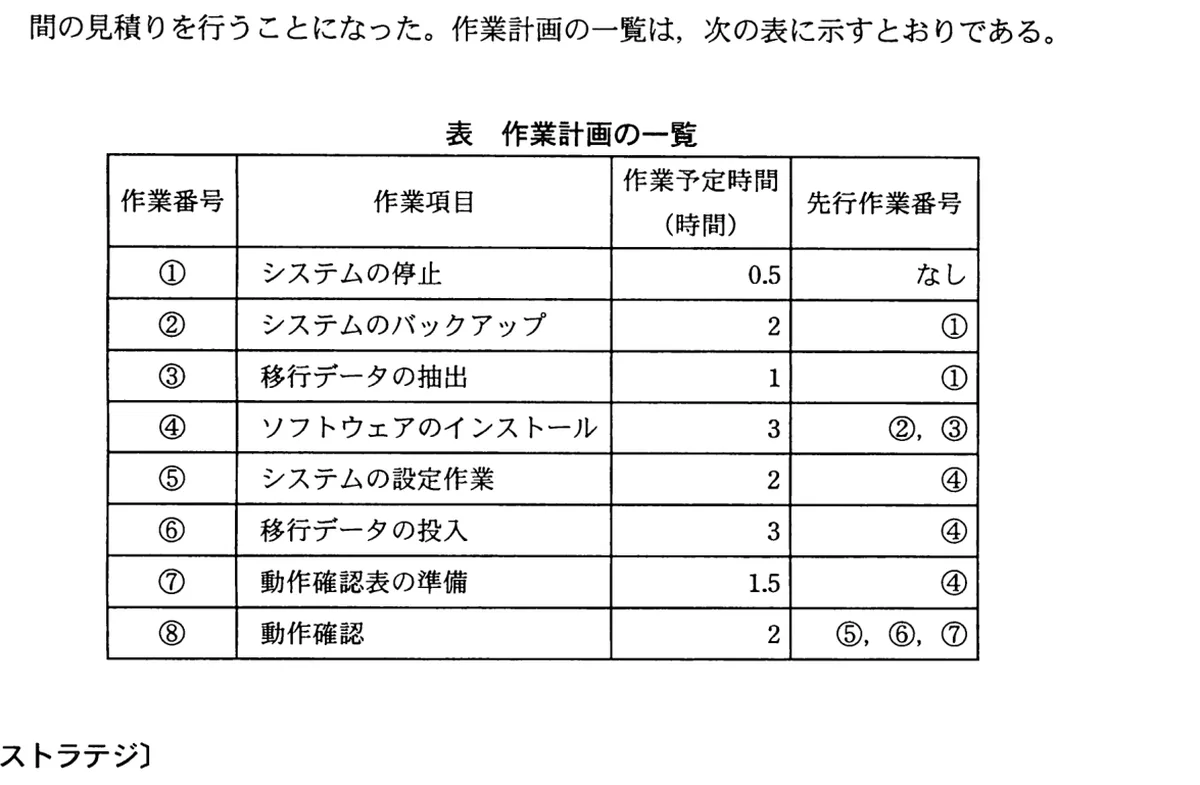

表 作業計画の一覧
作業番号作業項目作業予定時間(時間)先行作業番号
①システムの停止0.5なし
②システムのバックアップ2①
③移行データの抽出1①
④ソフトウェアのインストール3②,③
⑤システムの設定作業2④
⑥移行データの投入3④
⑦動作確認表の準備1.5④
⑧動作確認2⑤,⑥,⑦

選択肢

正解と解説

正解:イ 10.5

余裕のない経路に沿って所要時間を足すと、①0.5+②2+④3+⑥3+⑧2=10.5時間になる。並行する作業は最も長いものだけを数える点に注意する。
