〔マネジメント〕Fさんが全体の作業時間を求めたところ、当初想定していた時間より長くなったので、時間を短縮することを検討するように先輩から指示された。表に示される全体の作業時間を最も短縮できる方策はどれか。なお、並行して実施可能な作業はすべて並行して実施するものとする。

ITパスポート/2010年度 秋期 問100/プロジェクトマネジメント / スケジュール管理

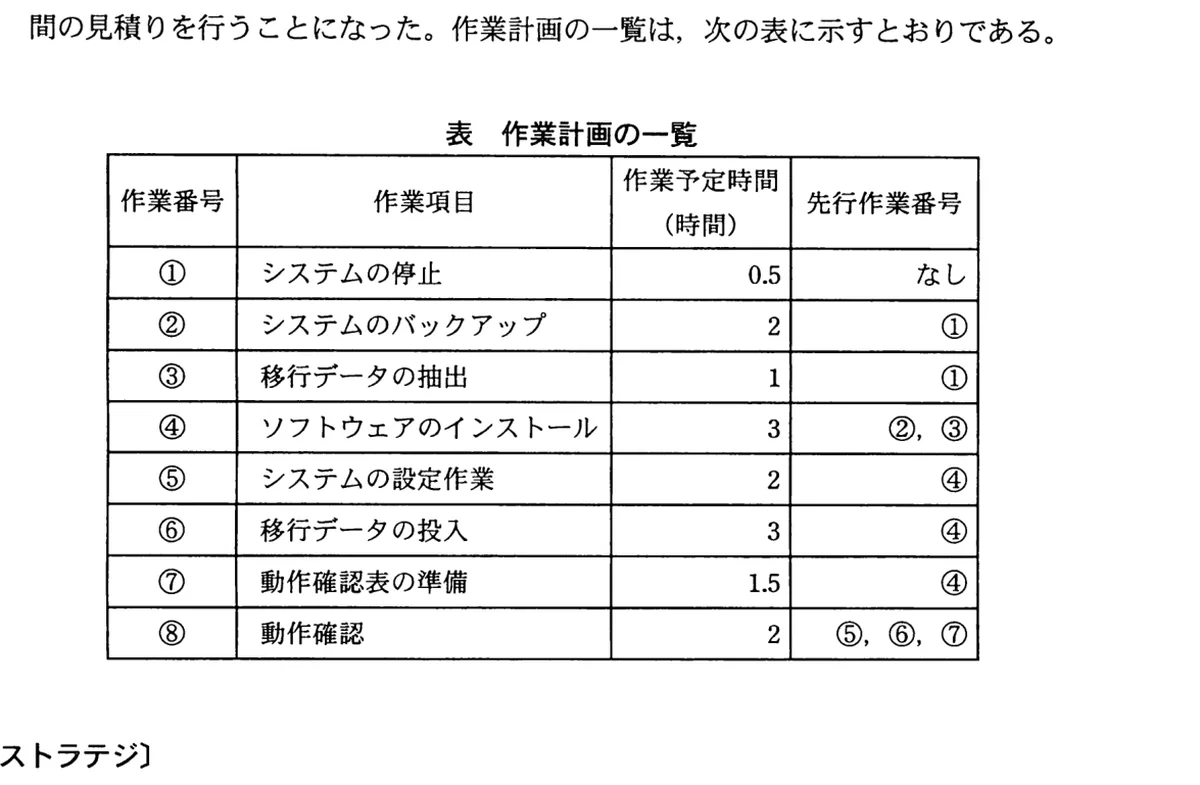

表 作業計画の一覧
作業番号作業項目作業予定時間(時間)先行作業番号
①システムの停止0.5なし
②システムのバックアップ2①
③移行データの抽出1①
④ソフトウェアのインストール3②,③
⑤システムの設定作業2④
⑥移行データの投入3④
⑦動作確認表の準備1.5④
⑧動作確認2⑤,⑥,⑦

選択肢

正解と解説

正解:イ 作業④を1.5時間短縮する。

全体を短縮するにはクリティカルパス上の作業を縮める必要がある。④を1.5時間短縮すれば全体もそのまま1.5時間縮まり9時間になる。②を縮めても並行する③(1時間)が新たな制約になるため1時間しか縮まらず、⑥を2時間縮めても並行する⑤(2時間)が制約となって1時間しか縮まらない。⑤はもともと余裕があるため効果がない。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:平成22年度 秋期 ITパスポート試験 問100(IPA)原本の紙面を見る(IPA 問題冊子より)
