あるプロジェクトの作業間の関係と所要時間がアローダイアグラムで示されている。このアローダイアグラムのBからEの四つの結合点のうち、工程全体の完了時間に影響を与えることなく、その結合点から始まる全ての作業の開始を最も遅らせることができるものはどれか。ここで、各結合点から始まる作業はその結合点に至る作業が全て完了するまで開始できず、作業から次の作業への段取り時間は考えないものとする。

ITパスポート/2024年度 秋期 問41/プロジェクトマネジメント / スケジュール管理

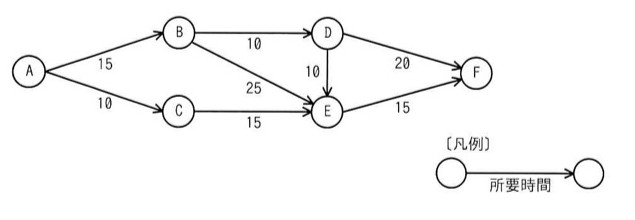

アローダイアグラム。結合点A、B、C、D、E、Fがある。A→B(所要時間15)、A→C(所要時間10)、B→D(所要時間10)、B→E(所要時間25)、C→E(所要時間15)、D→E(所要時間10)、D→F(所要時間20)、E→F(所要時間15)。凡例:矢印の下に所要時間を示す。
アローダイアグラム。結合点A、B、C、D、E、Fがある。A→B(所要時間15)、A→C(所要時間10)、B→D(所要時間10)、B→E(所要時間25)、C→E(所要時間15)、D→E(所要時間10)、D→F(所要時間20)、E→F(所要時間15)。凡例:矢印の下に所要時間を示す。

選択肢

正解と解説

正解:イ C

各結合点の最早開始時刻(前の作業が済んで最も早く始められる時刻)と最遅開始時刻の差(余裕時間)を求めて比較します。最早はA=0、B=15、C=10、D=25、E=40、完了=55となり、最遅から逆算するとB=15、C=25、D=30、E=40です。Dからは D→F(20)と D→E(10)の二つの作業が出るので、最遅は55−20=35と40−10=30の小さいほうの30になります。差を取るとBとEは0、Dは5、Cは15となり、余裕が最も大きいのはCです。したがって、Cから始まる作業を最も遅らせても全体の完了時間は変わりません。
