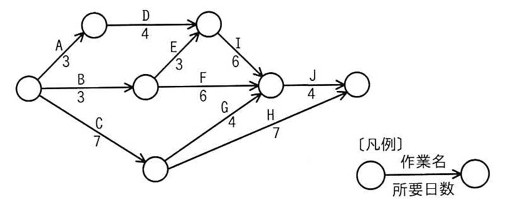

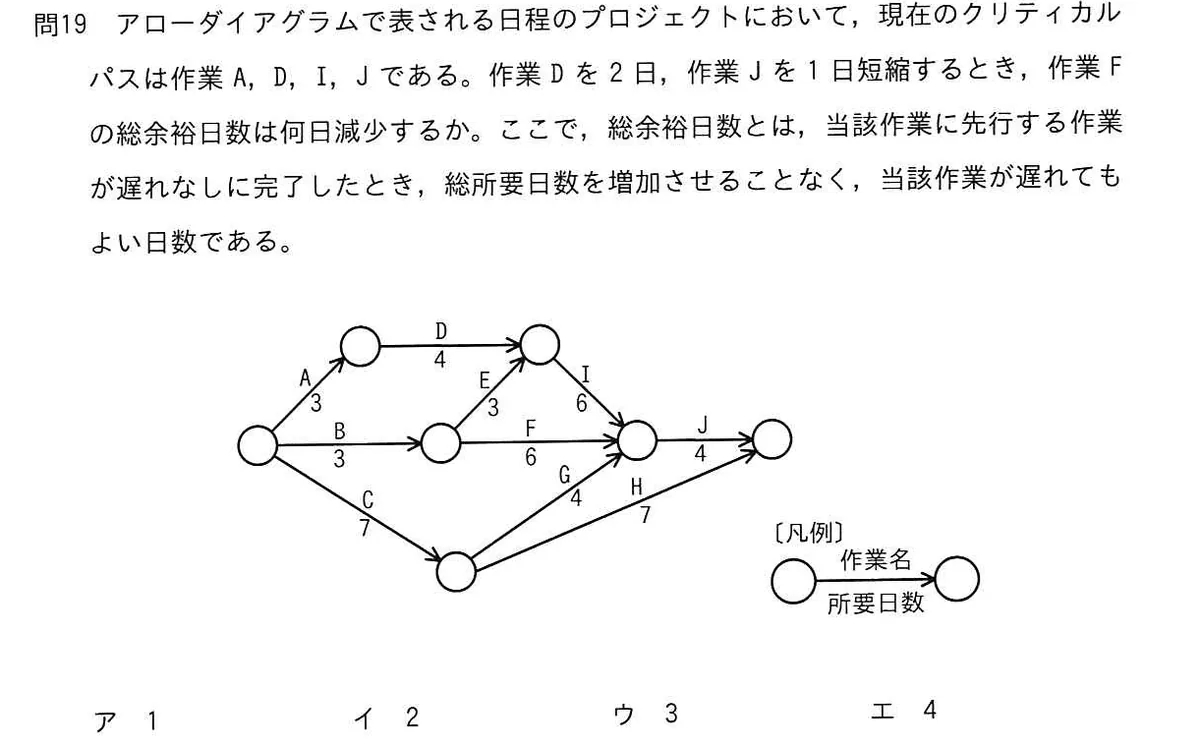

アローダイアグラムで表される日程のプロジェクトにおいて、現在のクリティカルパスは作業A、D、I、Jである。作業Dを2日、作業Jを1日短縮するとき、作業Fの総余裕日数は何日減少するか。ここで、総余裕日数とは、当該作業に先行する作業が遅れなしに完了したとき、総所要日数を増加させることなく、当該作業が遅れてもよい日数である。

選択肢
- ア1
- イ2
- ウ3
- エ4
正解と解説
正解:ア 1
作業Fの総余裕日数は、全体所要日数から、Fを通る経路(B→F→J)の日数を引いて求める。当初はA→D→I→Jが17日で最長、B→F→Jは13日なので、Fの総余裕日数は4日である。Dを2日、Jを1日短縮すると、A→D→I→Jは14日、B→E→I→Jは15日、C→G→Jは14日、C→Hは14日となり、全体所要日数は15日になる。B→F→Jは12日なので総余裕日数は3日となり、減少は1日である。
選択肢ごとの解説
- ア正しい。全体所要日数が1日だけ縮むので、Fの総余裕日数も1日減る。
- イ2日減るのは、Dの短縮2日分がそのまま全体所要日数の短縮につながる場合であり、他経路が制約となるため成り立たない。
- ウ3日はDとJの短縮日数を単純に合計した値で、Jの短縮はFを通る経路も同じだけ縮める点を考慮していない。
- エ4日は短縮日数の影響を過大に見積もった値である。
この問題に出た用語
同じ分野の他の問題
- プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のとお…2025年度 春期 午前Ⅱ 問19
- 図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合、…2025年度 春期 午前Ⅱ 問6
- 図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合、…2023年度 春期 午前Ⅱ 問7
- 図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合、…2021年度 春期 午前Ⅱ 問6
- 過去のプロジェクトの開発実績から構築した作業配分モデルがある。システム要件定義からシステム内部設計までをモデルどおりに進…2019年度 秋期 午前Ⅱ 問18
出典・参考
最終更新:2026-10-06/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
