情報セキュリティマネジメント暗記無料で始める

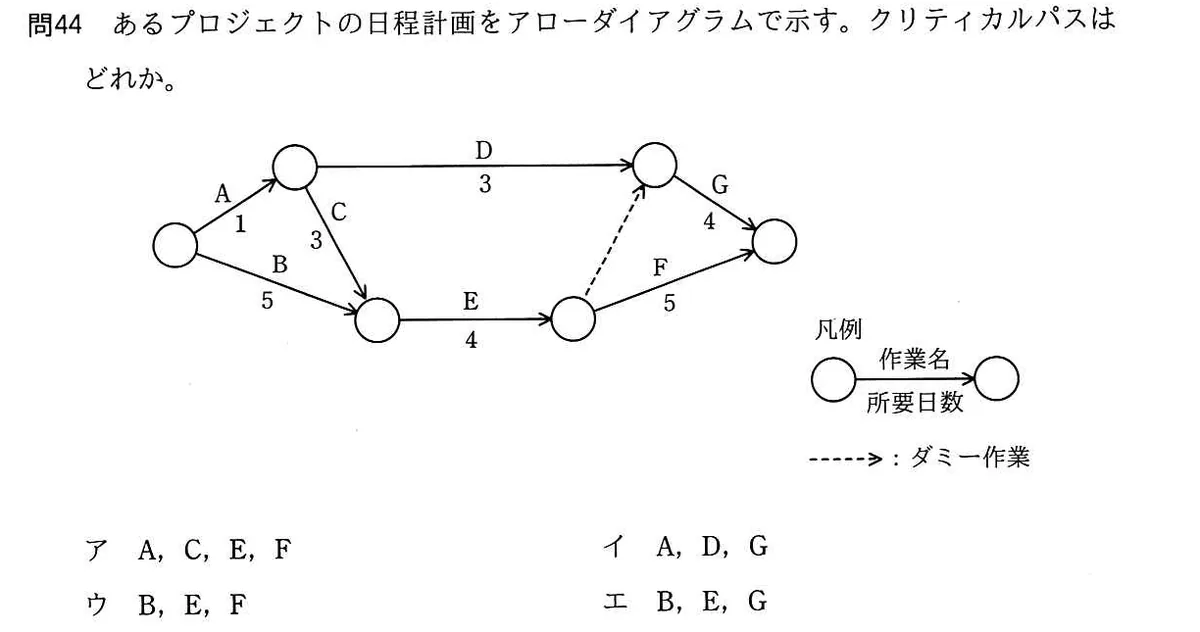

あるプロジェクトの日程計画をアローダイアグラムで示す。クリティカルパスはどれか。

情報セキュリティマネジメント試験/2019年度 秋期 午前 問44/マネジメント / プロジェクトマネジメント

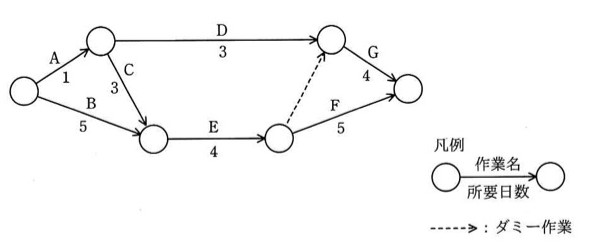

アローダイアグラム。開始ノードから作業A(所要日数1)でノードN1へ、作業B(所要日数5)でノードN2へ分岐する。N1からN2へは作業C(所要日数3)。N1から作業D(所要日数3)でノードN3へ。N2から作業E(所要日数4)でノードN4へ。N4からN3へはダミー作業(点線、所要日数0、矢印はN3向き)。N4から作業F(所要日数5)で終了ノードへ。N3から作業G(所要日数4)で終了ノードへ。
アローダイアグラム。開始ノードから作業A(所要日数1)でノードN1へ、作業B(所要日数5)でノードN2へ分岐する。N1からN2へは作業C(所要日数3)。N1から作業D(所要日数3)でノードN3へ。N2から作業E(所要日数4)でノードN4へ。N4からN3へはダミー作業(点線、所要日数0、矢印はN3向き)。N4から作業F(所要日数5)で終了ノードへ。N3から作業G(所要日数4)で終了ノードへ。

選択肢

正解と解説

正解:ウ B, E, F

各ノードの最早開始時刻を求めると、Aを通る経路よりB(5日)を通る経路のほうが後続作業の開始を遅らせる。B→E→Fの合計は5+4+5=14日となり、他の経路(A→C→E→F=13日、A→D→G=8日など)より長い。したがって余裕のない最長経路であるクリティカルパスはB、E、Fである。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:令和元年度 秋期 情報セキュリティマネジメント試験 午前 問44(IPA)原本の紙面を見る(IPA 問題冊子より)

この問題に出た用語

同じ分野の他の問題

最終更新:2026-10-06/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
