高度試験午前I暗記無料で始める

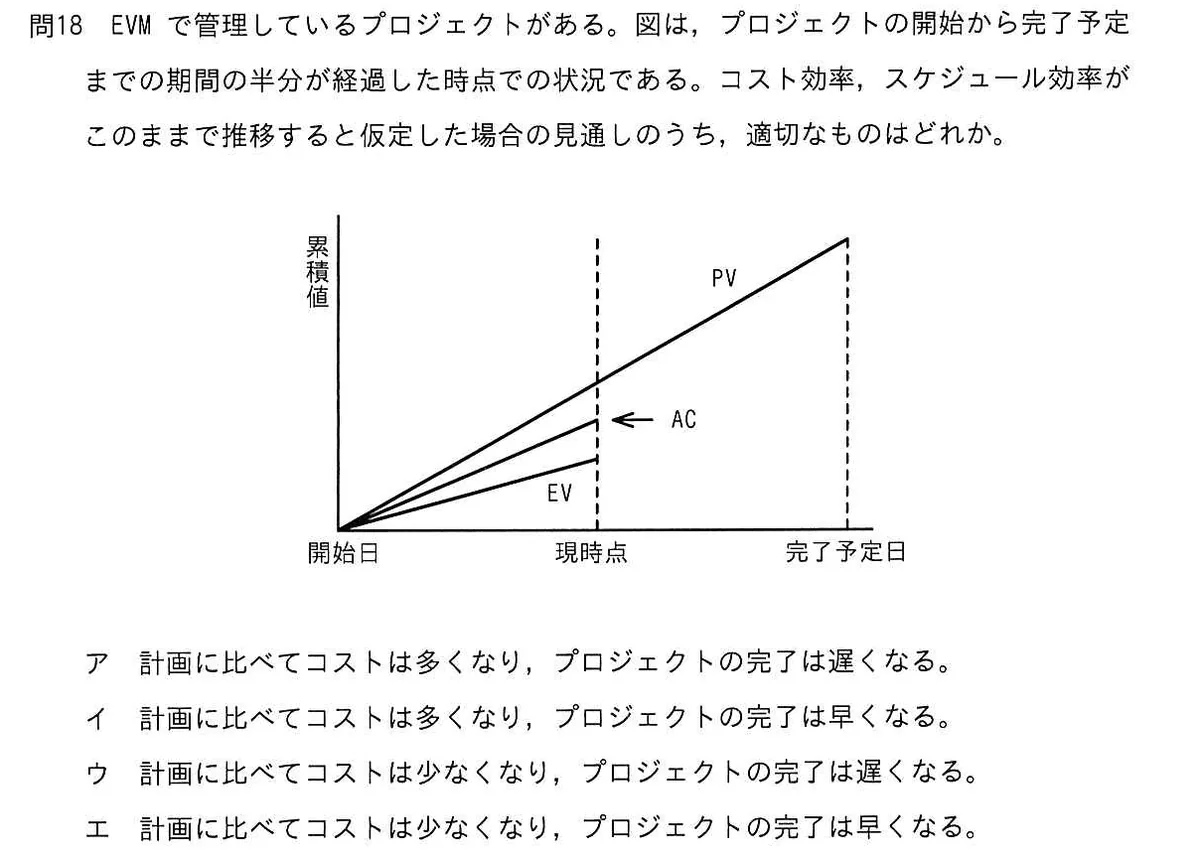

EVMで管理しているプロジェクトがある。図は、プロジェクトの開始から完了予定までの期間の半分が経過した時点での状況である。コスト効率、スケジュール効率がこのままで推移すると仮定した場合の見通しのうち、適切なものはどれか。

頻出高度試験・午前I(全区分共通)/2024年度 春期 問18/マネジメント系 / プロジェクトマネジメント

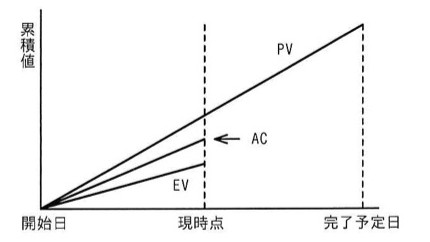

横軸に開始日・現時点・完了予定日、縦軸に累積値をとったグラフ。PVは開始日から完了予定日まで直線的に増加する線。現時点においてAC(実コスト)がPVより低い位置にあり、EVはさらにACより低い位置にある。つまりEV<AC<PVの関係。
横軸に開始日・現時点・完了予定日、縦軸に累積値をとったグラフ。PVは開始日から完了予定日まで直線的に増加する線。現時点においてAC(実コスト)がPVより低い位置にあり、EVはさらにACより低い位置にある。つまりEV<AC<PVの関係。

選択肢

正解と解説

正解:ア 計画に比べてコストは多くなり、プロジェクトの完了は遅くなる。

現時点でEV<AC<PVという関係にある。EV<ACはコスト効率指数CPI=EV/ACが1未満であること、すなわち出来高に対して実コストが超過していることを示す。EV<PVはスケジュール効率指数SPI=EV/PVが1未満で、計画より出来高が遅れていることを示す。この傾向が続けば、コストは計画より多くなり完了は遅れる。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:令和6年度 春期 高度試験 午前Ⅰ 問18(IPA)原本の紙面を見る(IPA 問題冊子より)

この問題に出た用語

同じ分野の他の問題

最終更新:2026-10-07/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
