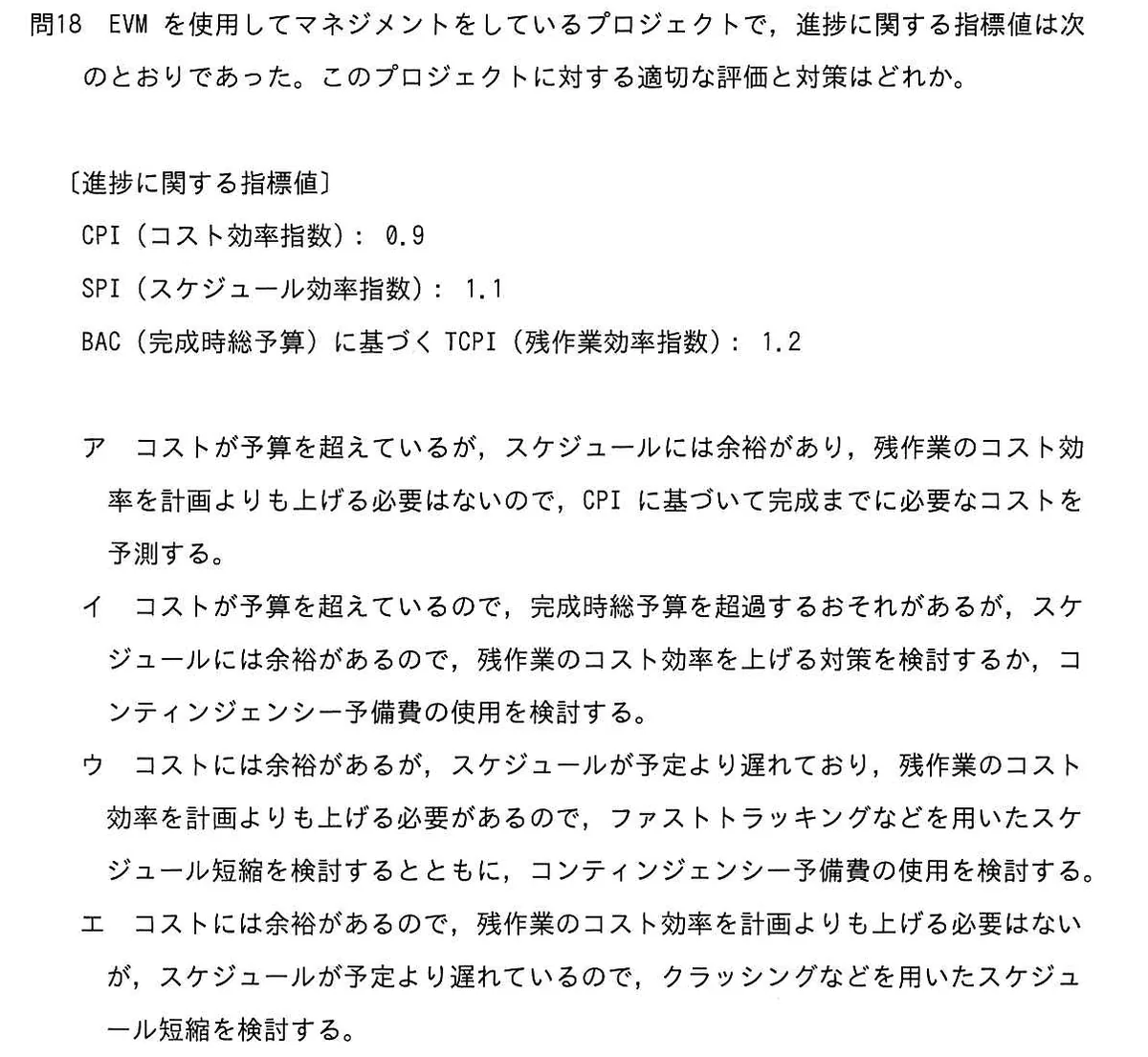

EVMを使用してマネジメントをしているプロジェクトで、進捗に関する指標値は次のとおりであった。このプロジェクトに対する適切な評価と対策はどれか。 〔進捗に関する指標値〕 CPI(コスト効率指数): 0.9 SPI(スケジュール効率指数): 1.1 BAC(完成時総予算)に基づくTCPI(残作業効率指数): 1.2

頻出高度試験・午前I(全区分共通)/2025年度 春期 問18/マネジメント系 / プロジェクトマネジメント

選択肢

正解と解説

正解:イ コストが予算を超えているので、完成時総予算を超過するおそれがあるが、スケジュールには余裕があるので、残作業のコスト効率を上げる対策を検討するか、コンティンジェンシー予備費の使用を検討する。

CPIが1を下回る0.9はコスト超過、SPIが1を上回る1.1はスケジュール先行を意味する。またTCPIが1.2ということは、完成時総予算内に収めるには残作業を計画より2割高い効率でこなす必要があるということである。したがってコスト面の対策として効率向上策かコンティンジェンシー予備の使用を検討することになる。
