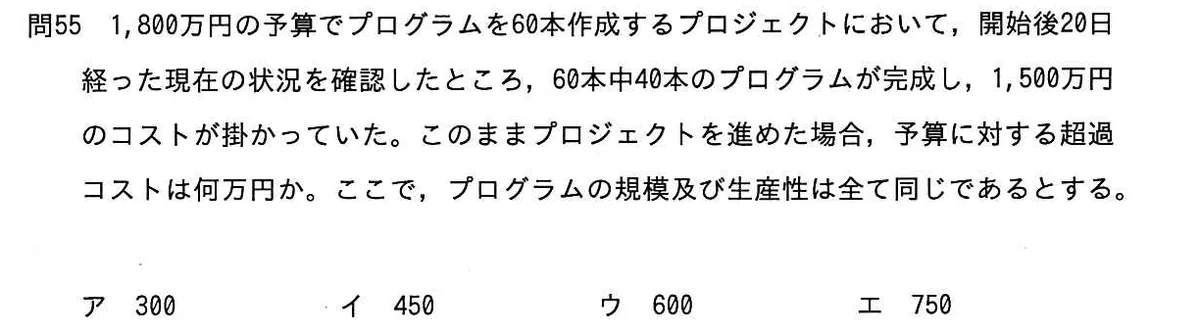

1,800万円の予算でプログラムを60本作成するプロジェクトにおいて,開始後20日経った現在の状況を確認したところ,60本中40本のプログラムが完成し,1,500万円のコストが掛かっていた。このままプロジェクトを進めた場合,予算に対する超過コストは何万円か。ここで,プログラムの規模及び生産性は全て同じであるとする。

ITパスポート/2018年度 春期 問55/プロジェクトマネジメント / 進捗・コスト管理

選択肢

正解と解説

正解:イ 450

生産性が一定という前提なので、これまでの実績から1本当たりのコストを求めて全体に引き伸ばす。40本で1,500万円かかっているので1本当たり37.5万円、60本すべてでは37.5×60=2,250万円になると見込まれる。予算1,800万円との差は2,250-1,800=450万円で、これが超過見込み額である。
