ITパスポート暗記無料で始める

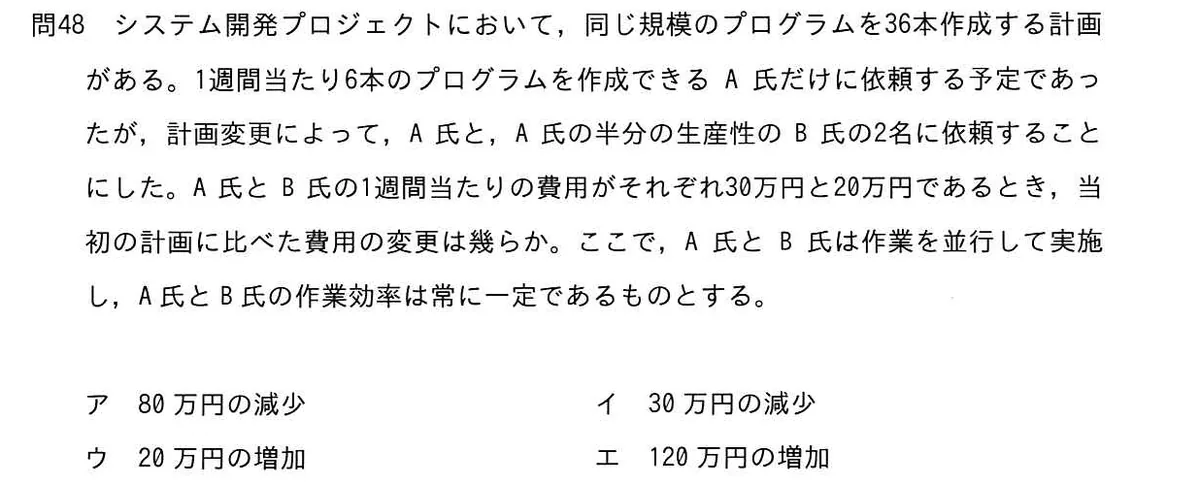

システム開発プロジェクトにおいて、同じ規模のプログラムを36本作成する計画がある。1週間当たり6本のプログラムを作成できるA氏だけに依頼する予定であったが、計画変更によって、A氏と、A氏の半分の生産性のB氏の2名に依頼することにした。A氏とB氏の1週間当たりの費用がそれぞれ30万円と20万円であるとき、当初の計画に比べた費用の変更は幾らか。ここで、A氏とB氏は作業を並行して実施し、A氏とB氏の作業効率は常に一定であるものとする。

ITパスポート/2018年度 秋期 問48/プロジェクトマネジメント / 進捗・コスト管理

選択肢

正解と解説

正解:ウ 20万円の増加

当初はA氏だけで36本÷週6本=6週間、費用は30万円×6=180万円である。B氏の生産性はA氏の半分なので週3本、2人合計で週9本となり、36本÷9本=4週間で完了する。費用は(30万円+20万円)×4週=200万円となり、当初より20万円増える。期間は短縮されるが総費用は増える点が要点である。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:平成30年度 秋期 ITパスポート試験 問48(IPA)原本の紙面を見る(IPA 問題冊子より)

この問題に出た用語

同じ分野の他の問題

最終更新:2026-10-06/解説・選択肢ごとの解説は資格暗記が独自に作成しています。問題文と選択肢の出典は上記のとおりです。
