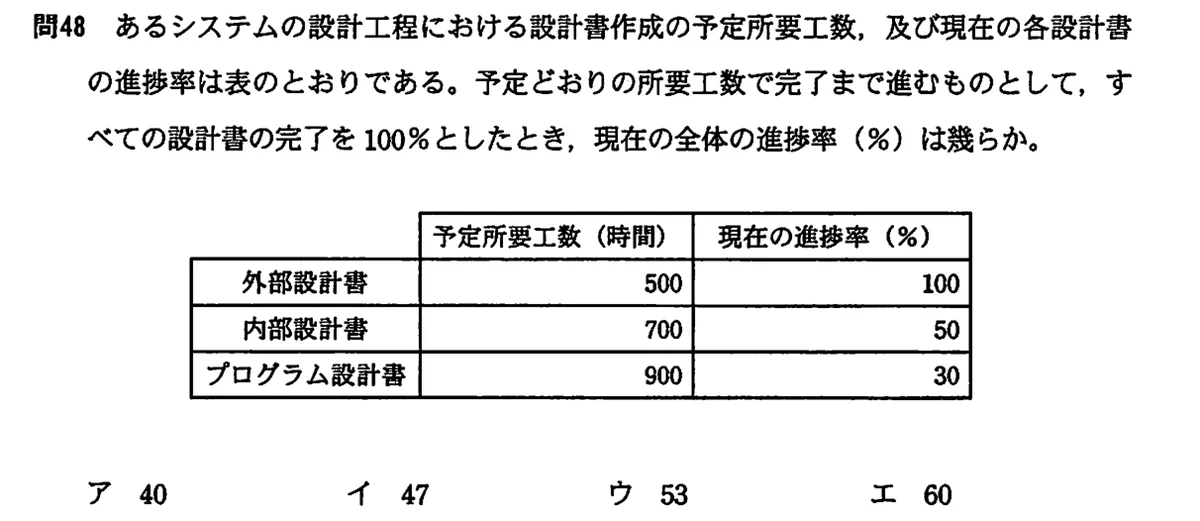

あるシステムの設計工程における設計書作成の予定所要工数、及び現在の各設計書の進捗率は表のとおりである。予定どおりの所要工数で完了まで進むものとして、すべての設計書の完了を100%としたとき、現在の全体の進捗率(%)は幾らか。

ITパスポート/2009年度 春期 問48/プロジェクトマネジメント / 進捗・コスト管理

予定所要工数(時間)現在の進捗率(%)
外部設計書500100
内部設計書70050
プログラム設計書90030

選択肢

正解と解説

正解:ウ 53

全体の進捗率は、工数で重み付けした加重平均で求める。完了済み相当の工数は、外部設計書500×1.0=500、内部設計書700×0.5=350、プログラム設計書900×0.3=270で合計1,120時間。全体の予定工数は500+700+900=2,100時間なので、1,120÷2,100=約53%となる。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:平成21年度 春期 ITパスポート試験 問48(IPA)原本の紙面を見る(IPA 問題冊子より)
