売上管理を行うアプリケーションソフトウェアの規模を、条件に従ってファンクションポイント法で見積もる。調整要因も加味したファンクションポイント数は幾つか。ここで、未調整ファンクションポイントの算出は、JIS X 0142:2010(ソフトウェア技術ー機能規模測定ーIFPUG機能規模測定手法(IFPUG 4.1版未調整ファンクションポイント)計測マニュアル)による。 〔条件〕 ・トランザクションファンクションの未調整ファンクションポイントの算出には、表1〜表4を用いる。 ・データファンクションの未調整ファンクションポイントは、33である。 ・調整要因は、0.9である。

プロジェクトマネージャ試験/2023年度 秋期 午前Ⅱ 問10/見積り / 規模見積り

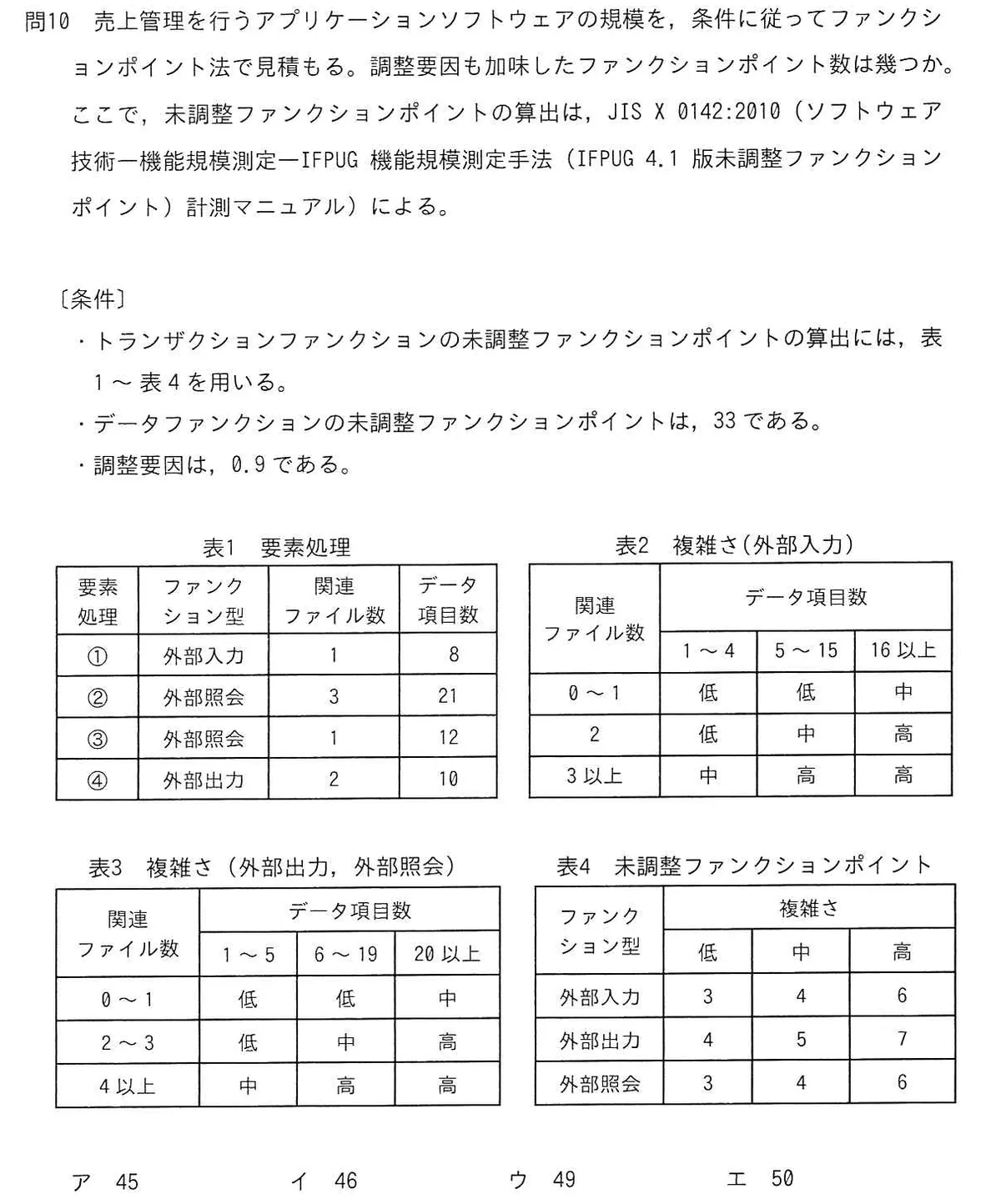

表1 要素処理
要素処理ファンクション型関連ファイル数データ項目数
①外部入力18
②外部照会321
③外部照会112
④外部出力210
表2 複雑さ(外部入力)
関連ファイル数1〜45〜1516以上
0〜1低低中
2低中高
3以上中高高
表3 複雑さ(外部出力,外部照会)
関連ファイル数1〜56〜1920以上
0〜1低低中
2〜3低中高
4以上中高高
表4 未調整ファンクションポイント
ファンクション型低中高
外部入力346
外部出力457
外部照会346

選択肢

正解と解説

正解:ア 45

各要素処理の複雑さを表2・表3で判定し、表4で点数に換算する。①は外部入力で低(3点)、②は外部照会で高(6点)、③は外部照会で低(3点)、④は外部出力で中(5点)となり、トランザクションファンクションの合計は17。これにデータファンクションの33を加えて未調整値は50となり、調整要因0.9を掛けて45となる。
