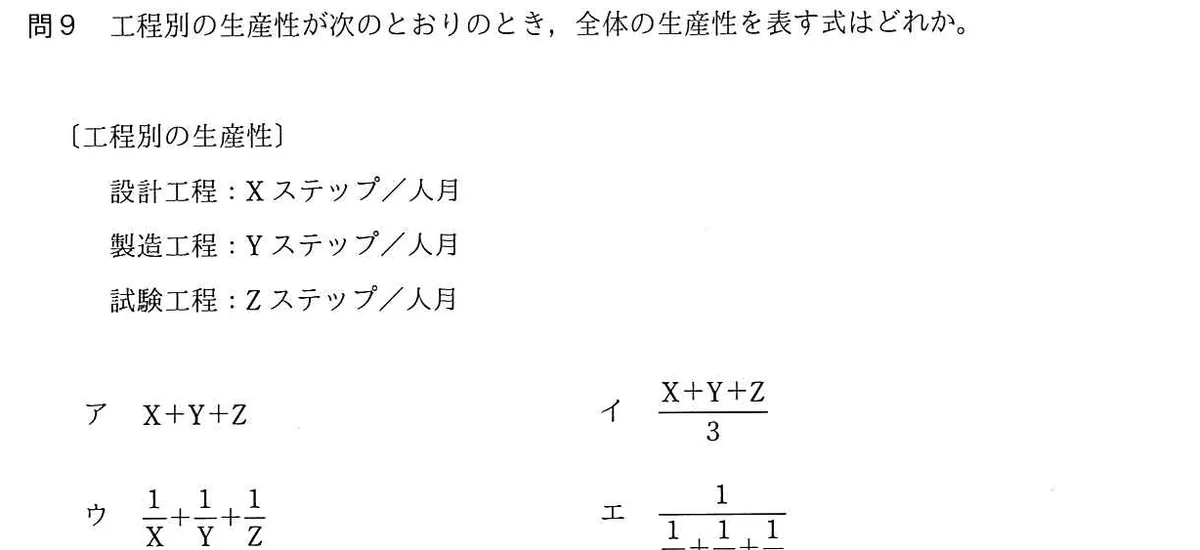

工程別の生産性が次のとおりのとき、全体の生産性を表す式はどれか。 〔工程別の生産性〕 設計工程:Xステップ/人月、製造工程:Yステップ/人月、試験工程:Zステップ/人月

頻出プロジェクトマネージャ試験/2019年度 春期 午前Ⅱ 問9/見積り / 手法

選択肢

正解と解説

正解:エ 1 / (1/X + 1/Y + 1/Z)

各工程の生産性はステップ数当たりの所要工数の逆数である。1ステップを仕上げるには設計に1/X、製造に1/Y、試験に1/Z人月かかるので、合計工数は1/X+1/Y+1/Z人月となる。全体の生産性はその逆数、すなわち調和平均の形になる。生産性を単純に足したり平均したりしてはいけない点が要点である。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:平成31年度 春期 プロジェクトマネージャ試験 午前Ⅱ 問9(IPA)原本の紙面を見る(IPA 問題冊子より)
