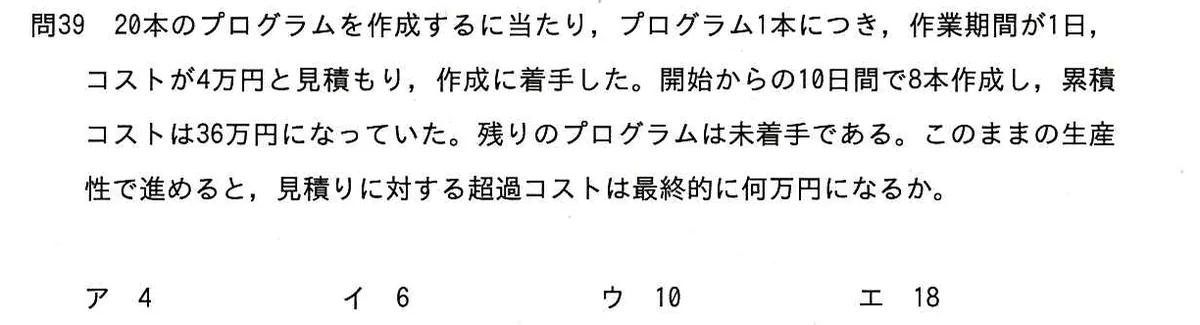

20本のプログラムを作成するに当たり,プログラム1本につき,作業期間が1日,コストが4万円と見積もり,作成に着手した。開始からの10日間で8本作成し,累積コストは36万円になっていた。残りのプログラムは未着手である。このままの生産性で進めると,見積りに対する超過コストは最終的に何万円になるか。

ITパスポート/2016年度 秋期 問39/プロジェクトマネジメント / 進捗・コスト管理

選択肢

正解と解説

正解:ウ 10

見積りは20本×4万円で80万円。実績は10日で8本、費用36万円なので1本当たり4.5万円かかっている。この生産性が続くと残り12本は12×4.5=54万円で、総額は36+54=90万円になる。見積りとの差は90-80=10万円である。

この問題を解く(同じ分野をあと9問) →

選択肢ごとの解説

出典:平成28年度 秋期 ITパスポート試験 問39(IPA)原本の紙面を見る(IPA 問題冊子より)
