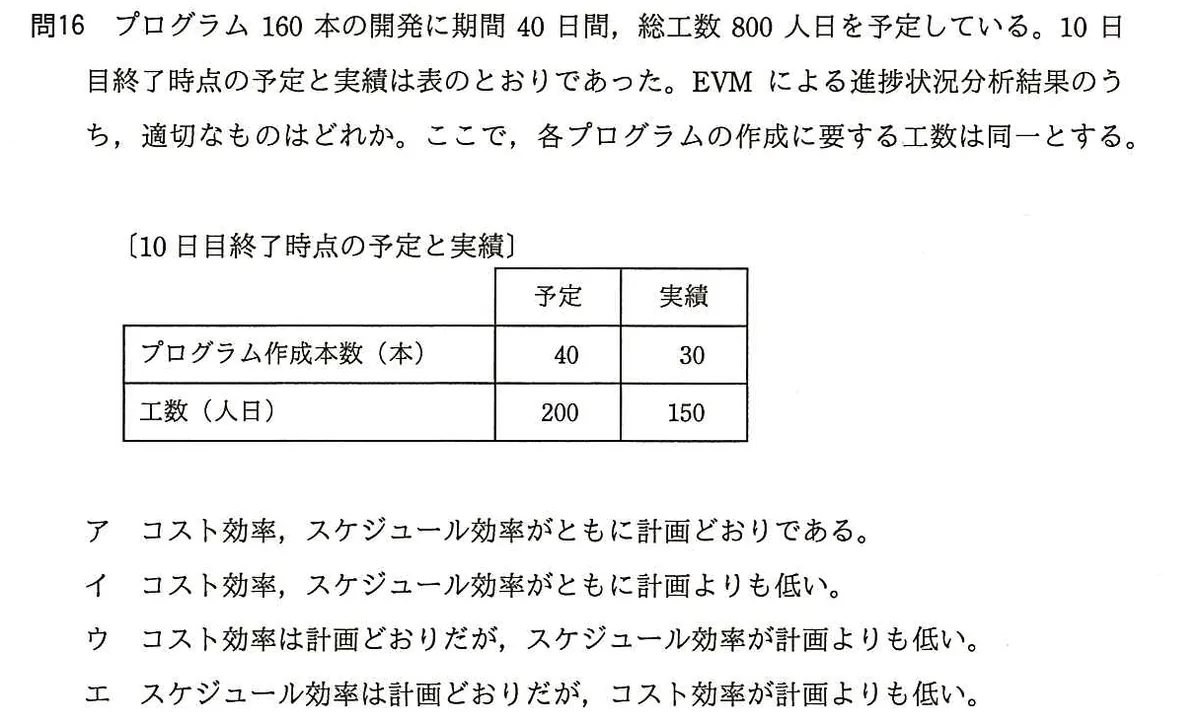

プログラム160本の開発に期間40日間、総工数800人日を予定している。10日目終了時点の予定と実績は表のとおりであった。EVMによる進捗状況分析結果のうち、適切なものはどれか。ここで、各プログラムの作成に要する工数は同一とする。

ITサービスマネージャ試験/2016年度 秋期 午前Ⅱ 問16/プロジェクトマネジメント / 進捗管理

〔10日目終了時点の予定と実績〕
予定実績
プログラム作成本数(本)4030
工数(人日)200150

選択肢

正解と解説

正解:ウ コスト効率は計画どおりだが、スケジュール効率が計画よりも低い。

1本当たりの計画工数は800÷160=5人日なので、10日目終了時点のEV(出来高)は30本×5=150人日、PVは200人日、ACは実績150人日である。CPI=EV÷AC=150÷150=1.0で費用効率は計画どおり、SPI=EV÷PV=150÷200=0.75で進捗は計画を下回る。したがってコストは計画どおりだがスケジュールが遅れている状態と判断できる。
