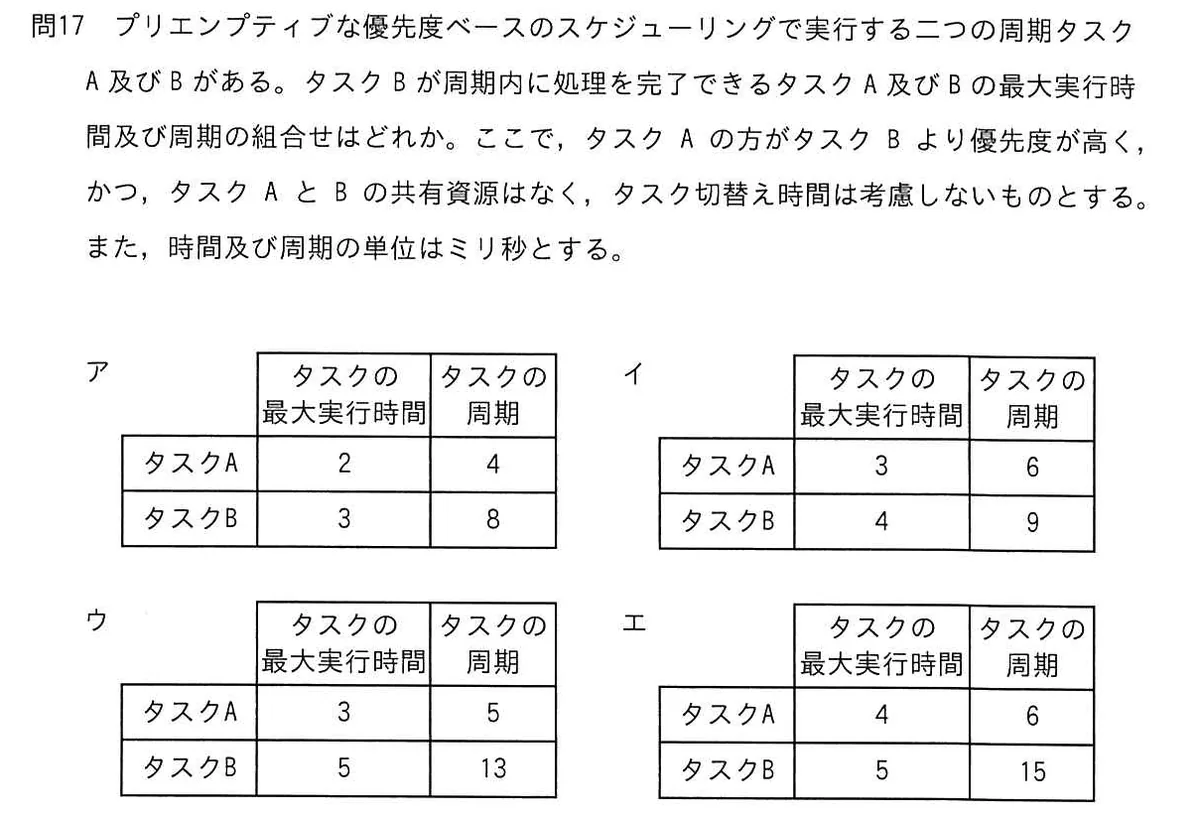

プリエンプティブな優先度ベースのスケジューリングで実行する二つの周期タスクA及びBがある。タスクBが周期内に処理を完了できるタスクA及びBの最大実行時間及び周期の組合せはどれか。ここで、タスクAの方がタスクBより優先度が高く、かつ、タスクAとBの共有資源はなく、タスク切替え時間は考慮しないものとする。また、時間及び周期の単位はミリ秒とする。

頻出応用情報技術者試験/2023年度 秋期 午前 問17/システム構成要素 / OS

選択肢

正解と解説

正解:ア タスクA:最大実行時間2、周期4/タスクB:最大実行時間3、周期8

優先度の高いタスクAが割り込むため、タスクBの応答時間は自身の実行時間にAの割込み分を加えて求める。選択肢アでは、Bの応答時間はt=3から始めて3+ceil(小数点以下を切り上げる関数)(t/4)×2を繰り返すと5、7と増えて7で収束し、Bの周期8以内に収まる。ほかの選択肢は、CPU使用率の合計はいずれも1以下(イ≒0.94、ウ≒0.98、エ=1.0)だが、同じ計算でBの応答時間がイ10、ウ14、エ17に収束し、Bの周期(9、13、15)を超える。
