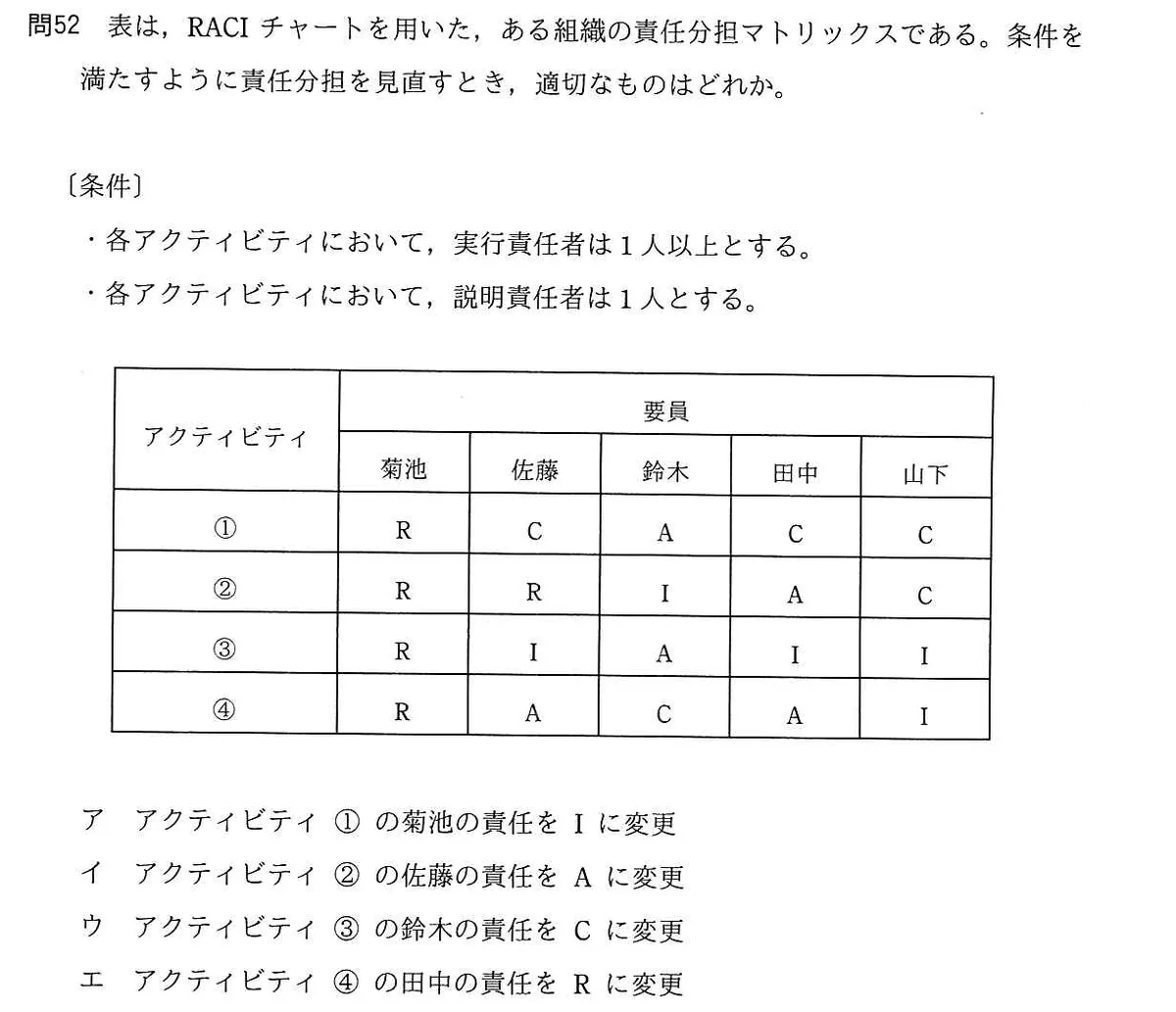

表は、RACIチャートを用いた、ある組織の責任分担マトリックスである。条件を満たすように責任分担を見直すとき、適切なものはどれか。 〔条件〕 ・各アクティビティにおいて、実行責任者は1人以上とする。 ・各アクティビティにおいて、説明責任者は1人とする。

応用情報技術者試験/2021年度 春期 午前 問52/プロジェクトマネジメント / 要員マネジメント

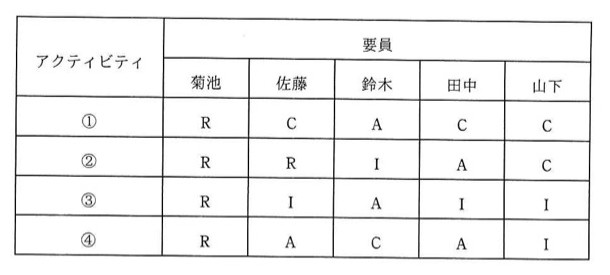

RACIチャートの表。
RACIチャートの表。
アクティビティ菊池佐藤鈴木田中山下
①RCACC
②RRIAC
③RIAII
④RACAI

選択肢

正解と解説

正解:エ アクティビティ④の田中の責任をRに変更

RACIチャートでは、実行責任者R、説明責任者A、相談先C、報告先Iを割り当てる。条件に照らすと、①②③はRが1人以上でAが1人なので問題ないが、④だけはAが2人存在して条件に反する。そこで片方をRに変更すればAが1人になり、Rも確保されて条件を満たす。
