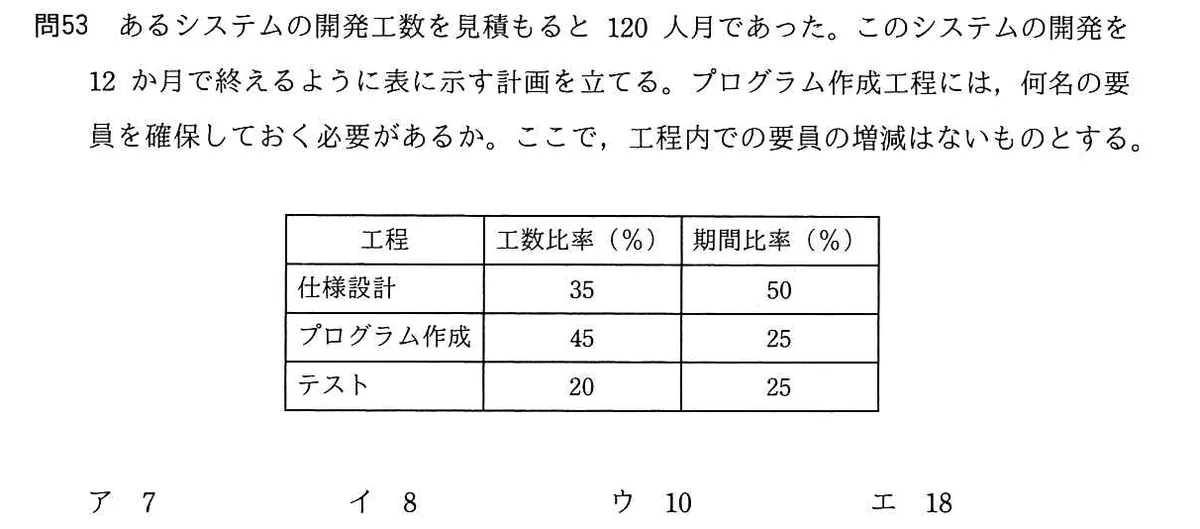

あるシステムの開発工数を見積もると120人月であった。このシステムの開発を12か月で終えるように表に示す計画を立てる。プログラム作成工程には,何名の要員を確保しておく必要があるか。ここで,工程内での要員の増減はないものとする。

応用情報技術者試験/2018年度 秋期 午前 問53/プロジェクトマネジメント / 要員マネジメント

工程工数比率(%)期間比率(%)
仕様設計3550
プログラム作成4525
テスト2025

選択肢

正解と解説

正解:エ 18

全体工数120人月のうちプログラム作成は45%なので、この工程の工数は54人月である。期間は全体12か月の25%なので3か月となる。工程内で要員が増減しないことから、必要な要員数は54人月÷3か月=18名となる。
